作者:聚鑫制冷 日期:1970-01-01 瀏覽:
冷庫工程建設是一門技術活,對冷庫設計人員經驗和冷庫安裝人員專業素質等較高的要求。那么,冷庫施工標準都有哪些要求呢?下面小編就給大家介紹一下,一起來看看吧、
一、冷庫工程冷風機的安裝
1)冷風機的安裝位置要求遠離庫門,在墻的中間,安裝后的冷風機應保持水平;
2) 冷風機吊裝在頂板上,其固定必須用專用的尼龍螺拴(材質尼龍66),以防冷橋形成;
3) 當用螺栓固定冷風機時,要求在頂板上部加裝長度大于100mm、厚度大于5mm的方木塊, 以增加庫板承重面積,防止庫板凹陷變形,同時可以防冷橋形成;
4) 冷風機和背墻之間的距離為300~500mm,或按冷風機廠家提供的尺寸;
5) 冷風機風向不能倒轉,確保冷風機往外吹風;
6) 當冷庫化霜時風機電機必須斷開以防止融霜時將熱風吹入庫內;
7) 冷庫裝貨高度應低于冷風機底部至少30cm。

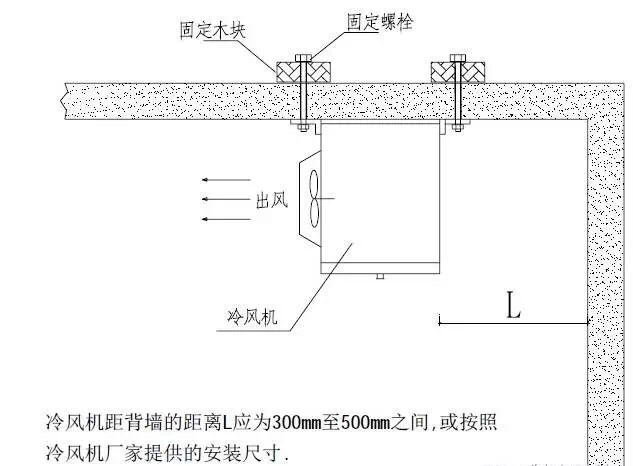

冷風機安裝如下圖
二、冷庫工程制冷管路的安裝
1) 在安裝膨脹閥時,感溫包必須扎緊在水平回氣管上部,并保證與回氣管接觸良好,在回氣管外應加以保溫,以防止感溫包受庫溫的影響;
2) 冷風機回氣管爬升出庫前在上升管底部都要安裝回油彎;
3) 冷藏加工間和冷藏庫或中溫柜共用一臺機組時,冷藏加工間回氣管路和其它冷藏庫或中溫柜管路連接前必須加蒸發壓力調節閥;
4) 每個冷庫必須在回氣管和供液管路上各安裝獨立的球閥,以便于調試維修。
其他管路選型、焊接、鋪設、固定、保溫等必須按照《制冷管路工程材料、施工、檢驗標準書》中規定的標準執行。
1) 走在庫內的排水管路應盡量短;走在庫外的排水管應走在冷庫背面或側面不顯眼處,以防碰撞及影響美觀;
2) 冷風機的排水管通往冷庫外應有一定的坡度,使融霜水順利地排出庫外;
3) 工作溫度小于5℃的冷庫,其庫內排水管必須加裝保溫管(壁厚大于25mm);
4) 冷凍庫排水管必須安裝加熱絲;
5) 在庫外的連接管必須加裝排水存水彎,管內保證一定的液封,以防止大量的庫外熱空氣進入冷庫內;
6)為防止排水管臟堵,每個冷庫必須單獨設一個化霜水排水地漏(冷藏庫可設在庫內,冷凍庫必須設置在室外)。

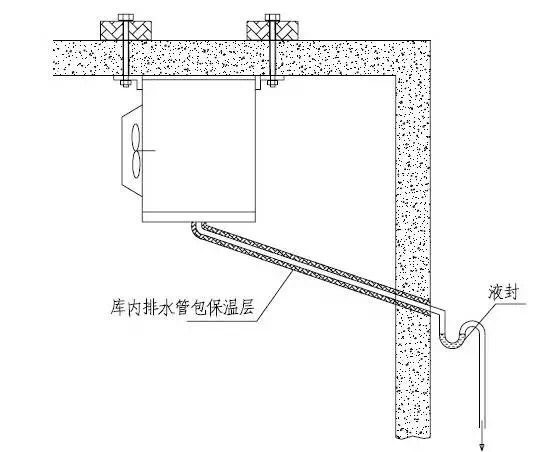

排水管路的安裝如下圖
機房位置、通風、機組固定等工程施工要嚴格按照《基礎工程的施工與檢驗標準書》執行。
冷庫電氣工程施工應按照《電氣工程的施工與檢驗標準書》執行。
